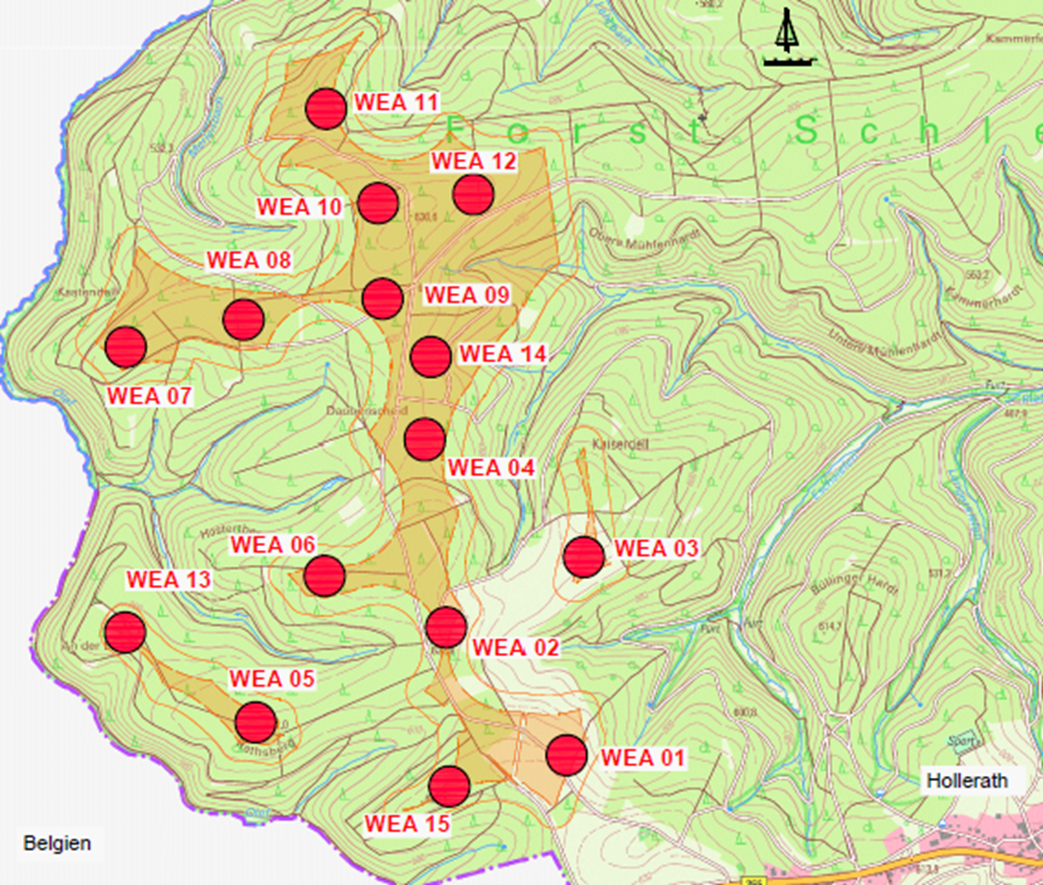

Realisierung
Der Windpark wurde am 02.01.2025 durch die zuständige Genehmigungsbehörde des Landkreises Euskirchen genehmigt.
In der Ausschreibung im Februar 2025 der Bundesnetzagentur zur Ermittlung des Preises für den erzeugten Windstrom in Hollerath wurde ein Zuschlag erteilt und damit die Finanzierungsgrundlage gelegt.
Die Bautätigkeiten vor Ort finden seit März 2026 statt. Die Baumaßnahmen umfassen folgende Gewerke:
- Neu- und Ausbau von geschotterten Zufahrten
- Neubau von geschotterten Kranstellflächen
- Neubau von Stahlbetonfundamenten
- Neubau von 5 Löschwasserentnahmestellen á 200 m³ Fassungsvermögen
- Temporäre Lagerflächen
- Interne Windparkverkabelung
- Neubau eines Umspannwerks
- Anschluss an das Netz des Netzbetreibers
- Anschluss an das Kommunikationsnetz
Vor und während der Bauarbeiten erfolgen Kampfmitteluntersuchungen und -räumungen in der Fläche. Aufgrund der Grenzlage mit nahegelegenen Bunkern, Stellungen und dem Westwall ist mit einem erhöhten Kampfmittelbefund zu rechnen.
Nach der Fertigstellung der Infrastruktur beginnt die Errichtung der Windenergiean-lagen. Der Start des Hochbaus wird voraussichtlich in der zweiten Jahreshälfte 2026 liegen.
Die Anlieferung der Großkomponenten erfolgt von der A1 aus Richtung Köln kom-mend, über die B51 Richtung Prüm und von Süden aus über die B265 kommend. Die Großkomponenten werden nachts angeliefert.
